​单代号和双代号网络图讲解(你真的懂单代号和双代号网络图吗)

单代号和双代号网络图讲解(你真的懂单代号和双代号网络图吗)

单代号网络图与双代号网络图的区别

单代号网络图和双代号网络图所表达的计划内容是一致的,两者的区别仅在于绘图的符号不同。单代号网络图的箭线的含义是表示顺序关系,节点表示一项工作;而双代号网络图的箭线表示的是一项工作,节点表示联系。在双代号网络图中出现较多的虚工作,而单代号网络图没有虚工作。

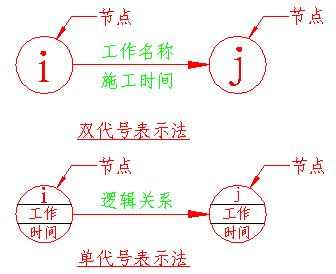

单代号和双代号网络图讲解(你真的懂单代号和双代号网络图吗)(1)

单代号网络计划的表示方法

1、箭线:箭线既不占用时间,也不消耗资源。箭线仅用来表示工作之间的顺序关系。

2、节点:节点代表一项工作(节点代号、工作名称、作业时间都标注在节点圆圈或方框内),需占用一定的时间和资源。

3、线路:从网络图的开始节点到结束节点,沿着箭线的指向所构成的若干条 "通道"即为线路。

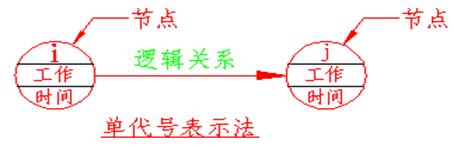

单代号和双代号网络图讲解(你真的懂单代号和双代号网络图吗)(2)

(1) 一根箭线表示一项工作 ,长短不按比例绘制。

(2)每一项工作都要消耗一定的时间和资源。

(3)虚箭线只表达施工过程的逻辑关系,不占用时间,不消耗资源。

(4) 紧靠其前面的工作称紧前工作,紧靠后面的工作叫紧后工作。

2、节点

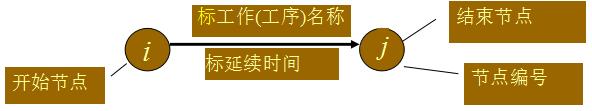

单代号和双代号网络图讲解(你真的懂单代号和双代号网络图吗)(3)

(1)网络图中表示工作开始、结束或连接关系的圆圈称为节点。

(2)节点只是一个 “瞬间”,它既不消耗时间,也不消耗资源。

(3)每个节点都要编号(编号原则是:每一个箭尾节点的号码j必须大于箭头节点的号码i)。

虚工作:

时间为零的假设工作。用虚箭线表示;

特点:不消耗时间和资源。

作用:确切表达网络图中工作之间相互制约、相互联系的逻辑关系(即紧前和紧后工作的关系)。

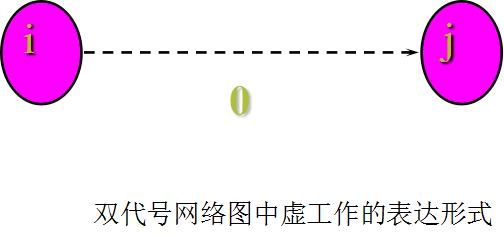

单代号和双代号网络图讲解(你真的懂单代号和双代号网络图吗)(4)

双代号网络图中工作间的关系:

双代号网络图中工作间有紧前工作、紧后工作和平行工作三种关系。

1)紧前工作:紧排在本工作之前的工作称为本工作的紧前工作。

(是指某工作从工作面和工作队来看,其紧跟的前一个工作,如楼板工程分三段施工,钢筋2的紧前有钢筋1(有工作队)和模板2(工作面))

2)紧后工作:紧排在本工作之后的工作称为本工作的紧后工作。

(是指某工作从工作面和工作队来看,紧跟其的后一个工作,如楼板工程分三段施工,钢筋2的紧后有钢筋3(有工作队)和砼2(有工作面))

3)平行工作

可与本工作同时进行称为本工作的平行工作。

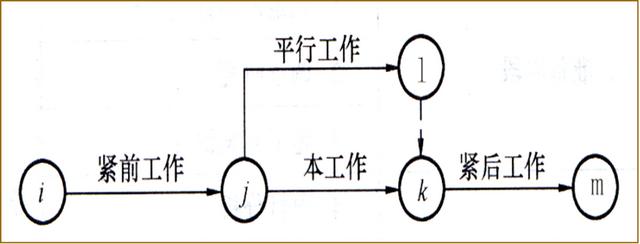

单代号和双代号网络图讲解(你真的懂单代号和双代号网络图吗)(5)

3、线路:

在网络图中,由起点节点沿箭线方向经过一系列箭线与节点至终点节点,所形成的路线,称为线路。

在一个网络图中,从起点节点到终点节点,一般都存在着许多条线路,下图中有四条线路,每条线路都包含若干项工作,这些工作的持续时间之和就是该线路的时间长度,即线路上总的工作持续时间。

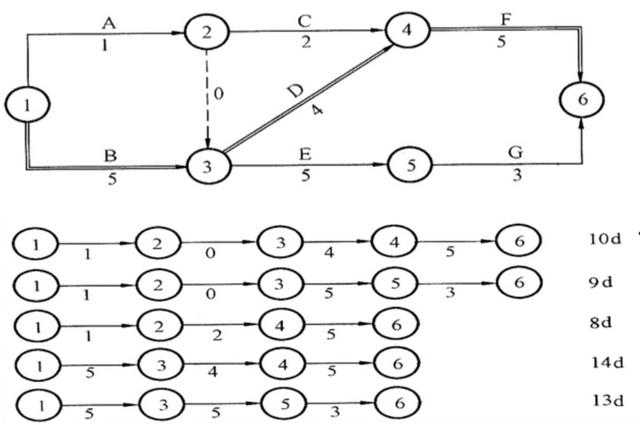

单代号和双代号网络图讲解(你真的懂单代号和双代号网络图吗)(6)

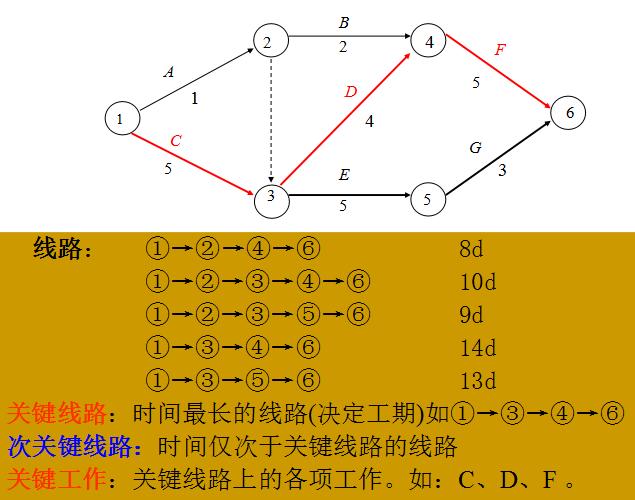

1)关键线路与非关键线路 :

在一项计划的所有线路中,持续时间最长的线路,其对整个工程的完工起着决定性作用,称为关键线路,其余线路称为非关键线路。关键线路的持续时间即为该项计划的工期。关键线路宜用粗箭线、双箭线或彩色箭线标注,以突出其在网络计划中的重要位置。

单代号和双代号网络图讲解(你真的懂单代号和双代号网络图吗)(7)

2)关键工作与非关键工作

位于关键线路上的工作称为关键工作,其余工作称为非关键工作。

3)关键线路与非关键线路相互转化

一般来说,一个网络图中至少有一条关键线路。关键线路也不是一成不变的,在一定的条件下,关键线路和非关键线路会相互转化。

非关键线路都有若干机动时间(即时差),利用非关键工作具有的时差可以科学地、合理地调配资源和进行网络计划优化。。

关键线路宜用粗箭线、双箭线或彩色箭线标注,以突出其在网络计划中的重要位置。

单代号和双代号网络图讲解(你真的懂单代号和双代号网络图吗)(8)

【注】上面是小编给大家整理的知识点,但是下面就是小编给大家带来的福利了,大家在工作和学习中一定会需要规范和图集。小编就来告诉大家怎么样能免费获得。

在手机应用市场中搜索“又土又木”,下载手机app,那样就可以免费获取了

单代号和双代号网络图讲解(你真的懂单代号和双代号网络图吗)(9)

单代号和双代号网络图讲解(你真的懂单代号和双代号网络图吗)(10)

单代号和双代号网络图讲解(你真的懂单代号和双代号网络图吗)(11)

,
